donderdag 11 februari 2010

Iesbietnde koede


Met een buitentemperatuur van rond het vriespunt, in combinatie met een schrale noordoostenwind van 6 Beaufort, is het onmogelijk werken. Zelfs soep helpt hier niet.

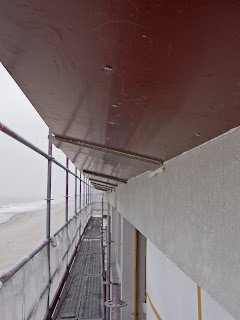

Voorbereiding steigerbouw achtergevel




dinsdag 9 februari 2010

Afbraakwerken gelijkvloers


Verwijdering van de leistenen aan de voorgevel is afgerond.

Bekisting luifel dak


Bekisting voor betonherstel aan de luifel van de voorgevel staat klaar.

Bekisting voorgevel


Bekisting voor betonherstel voorgevel staat klaar.

Historische ontdekking



Na het verwijderen van de leistenen aan de voorgevel werden ingemetselde arduinstenen zichtbaar. Waarschijnlijk recuperatie van het oorspronkelijk Art Deco gebouw. Als stenen konden spreken.

Afscherming ramen

De aannemer wil voor de vlotte voortgang van de werken de biplexplaten aan de ramen zo lang mogelijk laten gangen. Wanneer een mede-eigenaar een vakantie gepland heeft tijdens de krokus- of paasvakantie kan hij de syndicus verwittigen. Een gedeelte van de biplexplaten kan dan verwijderd worden. Let wel, de werken gaan gewoon door tijdens deze periodes!

Nieuwe planning

Hoofdaannemer IBT heeft maandag 08/02/2010 een nieuwe planning voor de werf ingediend. Vanaf maandag 15 februari 2010 wordt de stelling achteraan geplaatst. Daarmee treedt de tweede fase in werking. Het einde van de werken wordt voorzien tegen eind juni.

Werfvergadering 080210

Aanwezig Voor IBT Kristof
Voor ABG Consulting Hugo
Voor L'Orient & Plaza Hanns, mevr. Janssens
De werfvergadering had plaats op de werf en in taverne Pinta op 09/02/2010 om 15u
Voor het volledig verslag: kom gerust even langs
